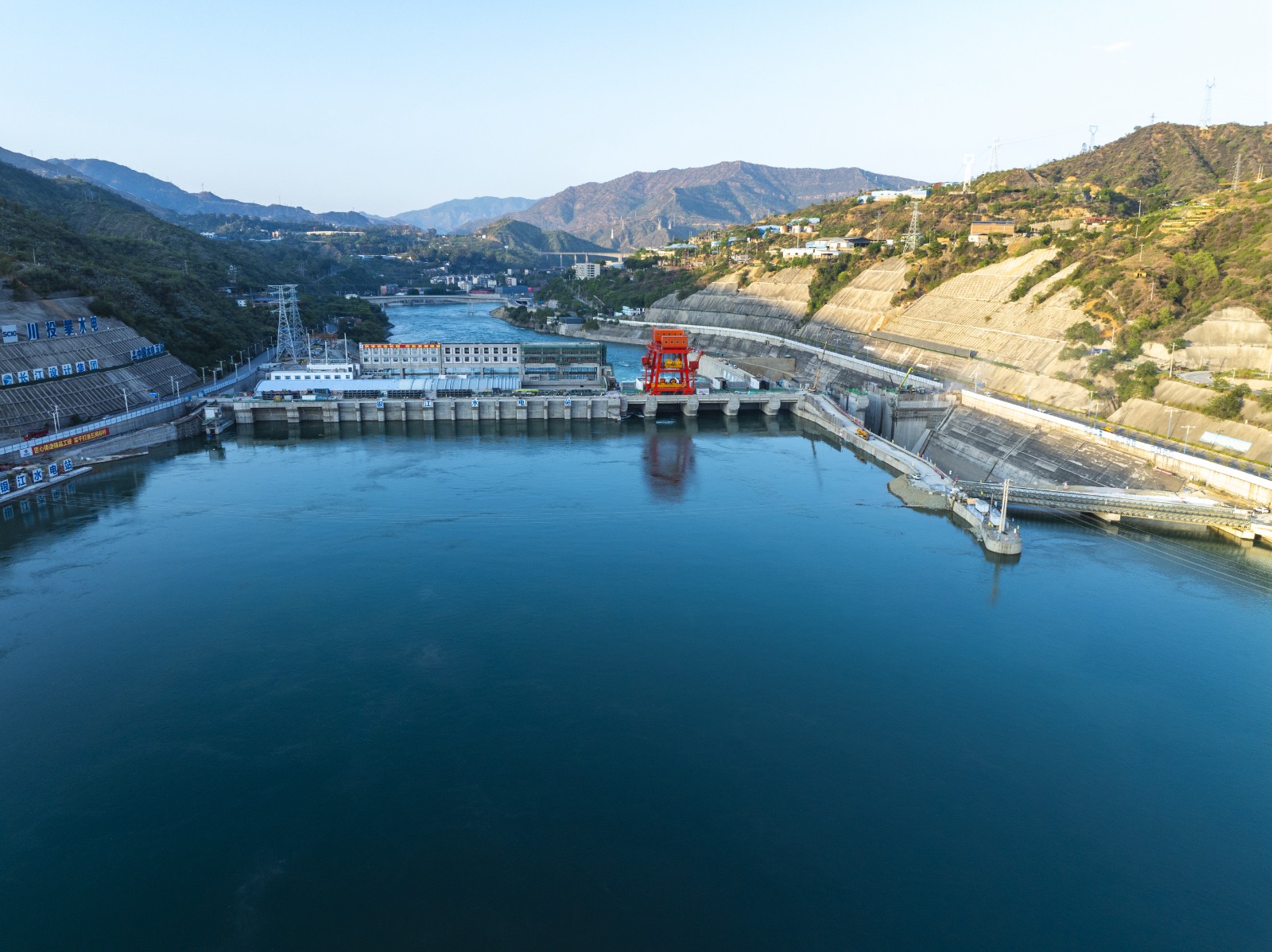

9月18日10時52分,川投能源銀江水電站4號機組完成試運行,正式轉入商業運行, 4臺機組全面發力,為全省保電保供夯實基礎。
自4號機組進入啟動調試階段以來,川投能源攀水電公司多次召開專題會議,按照行業主管部門的有關要求,積極協調參建單位、機組設備生產廠商、第三方檢測單位等,及時解決涉網試驗中遇到的困難和技術問題,于9月4日首次正式啟動成功。全體人員齊心協力,在10天內完成了各項涉網試驗,9月15日進入72小時試運行。
當前正值金沙江流域主汛期,江流奔涌、水量豐沛,是水力發電的黃金季節,隨著4號機組轉入商業運行,銀江水電站已投產裝機容量達到26萬千瓦,預計在汛期結束前的一個半月內可增發電量超過6000萬千瓦時。
攀水電公司將錨定年內機組全面投產發電目標,繼續保持時不我待、只爭朝夕的奮進姿態,帶領參建各方,全力推進5號、6號機組的安裝調試工作,進一步強化電站運維管理,實現穩發多發,為四川省構建“清潔低碳、安全高效”的新型能源體系貢獻銀江力量。
